Hidrovia do Rio Madeira

Status do projeto

- Atualizado em 12/12/2024.
Links úteis
| Tomada de Subsídios (Estudos) | Audiência pública: | Leilão: | |
| Tomada de Subsídios nº 01/2024-SEPH | (em breve) | (em breve) |
Informações
| Processo | 50300.017021/2023-52 |
| Prazo | 12 anos |
| Data-base | Outubro/2023 |
| CAPEX | R$ 109.035.320,84, até o 4ª ano contratual. |
| OPEX | R$ 38.680.479,69 anuais |
| Estimativa de transporte (inicio da operação) | 13 milhões de toneladas |
| Estimativa de transporte (máximo previsto) | 21 milhões de toneladas |
| Aporte e as contraprestações base (pré-leilão), realizadas pelo Poder Público | R$ 561.354.537,00, via recursos da Conta de Desenvolvimento da Navegação - CDN. |
| Tarifa base (pré-leilão), por tonelada |
(i) R$ 0,00 até a entrega da fase 1 do Capex (previsto para até o 2º ano contratual); (ii) de R$ 0,56 a partir da entrega da fase 1 do Capex; e (iii) R$ 0,80 a partir da entrega da fase 2 do Capex (previsto para até o 4º ano contratual). |
| Extensão total da hidrovia | 1.075 km |
| Trecho | Porto Velho/RO à Itacoatiara/AM |
Descrição da área
O objeto do empreendimento é a concessão da Hidrovia do Rio Madeira e Infraestruturas Relacionadas, no segmento entre o Porto Organizado de Porto Velho/RO até a foz do Rio Madeira, com vistas à administração e exploração da infraestrutura, incluindo a cessão onerosa de áreas e equipamentos, por prazo determinado, bem como o registro das instalações portuárias discriminadas no Anexo 1 do Contrato de Concessão, para sua manutenção e operação, nos termos do Edital, do Contrato de Concessão e em seus respectivos Anexos. No ativo delimitado pela “Área da Concessão”, a concessionária deverá garantir o tráfego ou a permanência das embarcações-tipo nos termos do contrato. Os limites da “Área da Concessão” estão ilustrados nas figuras a seguir:

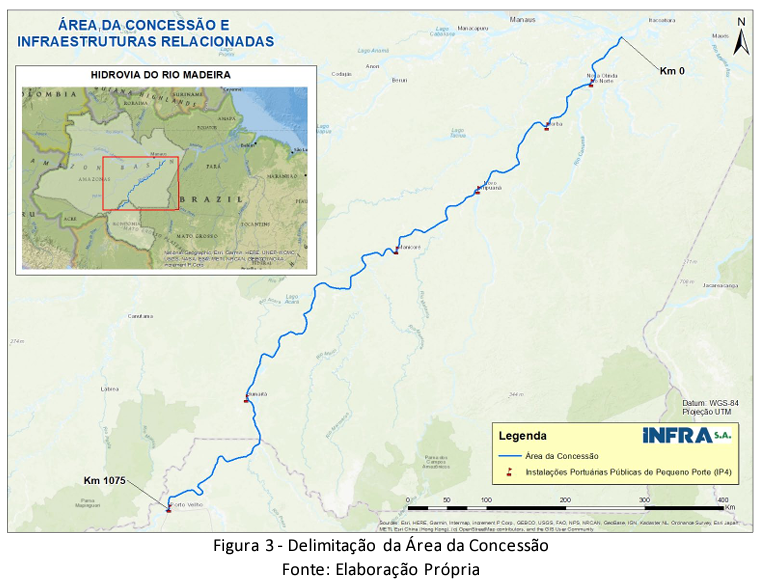

- Delimitação da Área da Concessão.
